<center><b>图:一般比赛建议时间安排</b></center>
1.1.1. 接收老师的任务项目
老师给了一个可行的项目
1.1.2. 组织队员参与
按照 [[比赛动员]] 模板,依照 [[通知模版]] 中的要求进行在群里发布比赛组织通知
1.1.3. 队员分组分工
- 明确了 PPT 的分工(一人写一人检查)
- 明确了 Word 的分工(一人写一人检查)
- 明确了 视频 的分工(一人做一人检查)
- 明确了 负责人 的分工
<center><b>表:职责说明</b></center>
职责 | 内容 |
Word | 负责根据老师指示填写赛事 Word 模板 |
PPT | 负责根据老师的指示以及 Word 内容进行参赛PPT的制作 |
视频 | 负责老师的指示以及往届赛事使用的模板、素材进行在创作 |
队长 | 负责信息的收集、进度的监督与汇报、整体进度的统筹与安排 |
提示:视频组的两个人一般时间比较多,可以提前进行视频素材的收集,因为根据往届观察,这一步会消耗34天时间,如果到了 DDL 去收集你压力会很大。所以尽可能提前准备
1.1.4. 建立小群
背景:群名乱起导致找不到群,群昵称乱取导致不知道这个人是在这次工作中负责干什么的
【小群的命名格式】建议为 届号+赛事简称+赛道+项目简称
(例:24届大创高教主赛道海浪监测)
【成员群昵称格式】建议为 分工+类型+名字
(例:PPT 主力 谢承旭、PPT 检查 谢承旭)
思考:对于其他赛事,群命名和群昵称也需要有制式,但是可能不完全和这个一样,需要后届队长进行灵活思考与变动
1.1.5. 比赛信息搜集

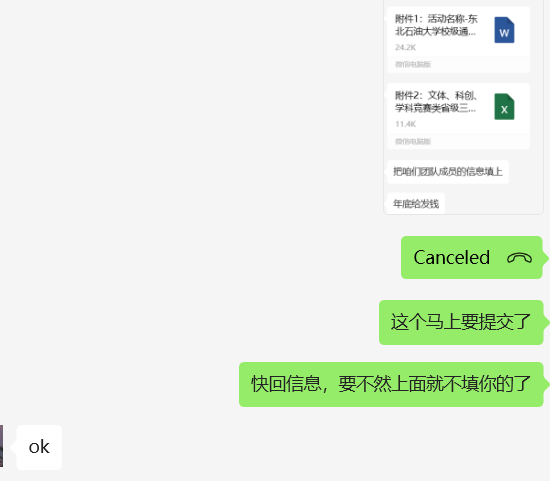

背景:如果你创新创业类比赛一开始人员信息不收集好,到时候就会发生提交前一刻到处打电话要信息却找不到人的情况(如下图),特别是填报平台需要填写一堆信息,所以开头有必要收集信息

<center><b>图:紧急要信息打电话却叫不到人</b></center>
姓名:
院校:
院系:
专业:
班级:
入学年份:
毕业年份:
学历层次:
性别:
出生日期:
学生号:
手机号:
身份证号:
邮箱:
<center><b>表:创新创业比赛需要收集的成员信息模板</b></center>
姓名:
电话:
邮箱:
国籍:
学校:
学院:
职称:
<center><b>表:创新创业比赛需要收集的老师信息模板</b></center>
1.1.6. 建立本地协作项目目录
背景:之前很多学校其他队伍做比赛都不会建立一个协作的项目目录,用来存放各种各样与比赛相关的信息和文件的修改迭代等。这样就会造成三种典型情况发生:一、PPT 改着改着版本混乱、丢失;二、PPT 的文件命名混乱,都不知道是什么时候改的。三、素材用微信传,传着传着传没了的事情也有发生。
<center><b>表:建议的大创类比赛参考目录</b></center>
Z:.
└─互联网+&全国大学生创新创业
|
└─2025届
├─文创赛道
├─组委会资料
└─高教主赛道
├─EXCEL提交
├─EXCEL迭代
├─MP4提交
├─MP4迭代
├─PDF提交
├─PDF迭代
├─PPT提交
├─PPT迭代
│ └─复活赛五修参考
├─WORD提交
├─WORD迭代
└─比赛素材
├─图片库
│ └─抠图照
├─字体库
├─荣誉库
│ ├─刘子劢
│ ├─孙鹏飞
│ ├─张哲通
│ ├─程煜博
│ ├─绍明哲
│ ├─薛皓元
│ └─谢承旭
└─视频库
注意:千万要做好备份,可以参考 [[如何设置资源服务器对特定文件夹的备份]] 一文章设定服务器对特定目录进行定期备份。
- 【EXCEL提交】用来存放某一阶段提交到系统的 EXCEL 文件,命名格式: 阶段+提交文件名(例:)
1.1.7. 建立 AI 协作项目目录
背景:之前打比赛的时候经常有一些赛委会的资料,如果一个一个去细看太浪费时间,且前期搜集阶段是一起在搜集相关的资料以及公众号的资料,没有一个地方去存放这些收集的资料。这个时候 ima 就派上用处了。我们每个人搜集的资料按照一定的目录规则去存放,然后直接问这个知识库需要注意的事项,这样会比每个人去找资料然后自己上传到自己的 AI 问答工具效率要更高。

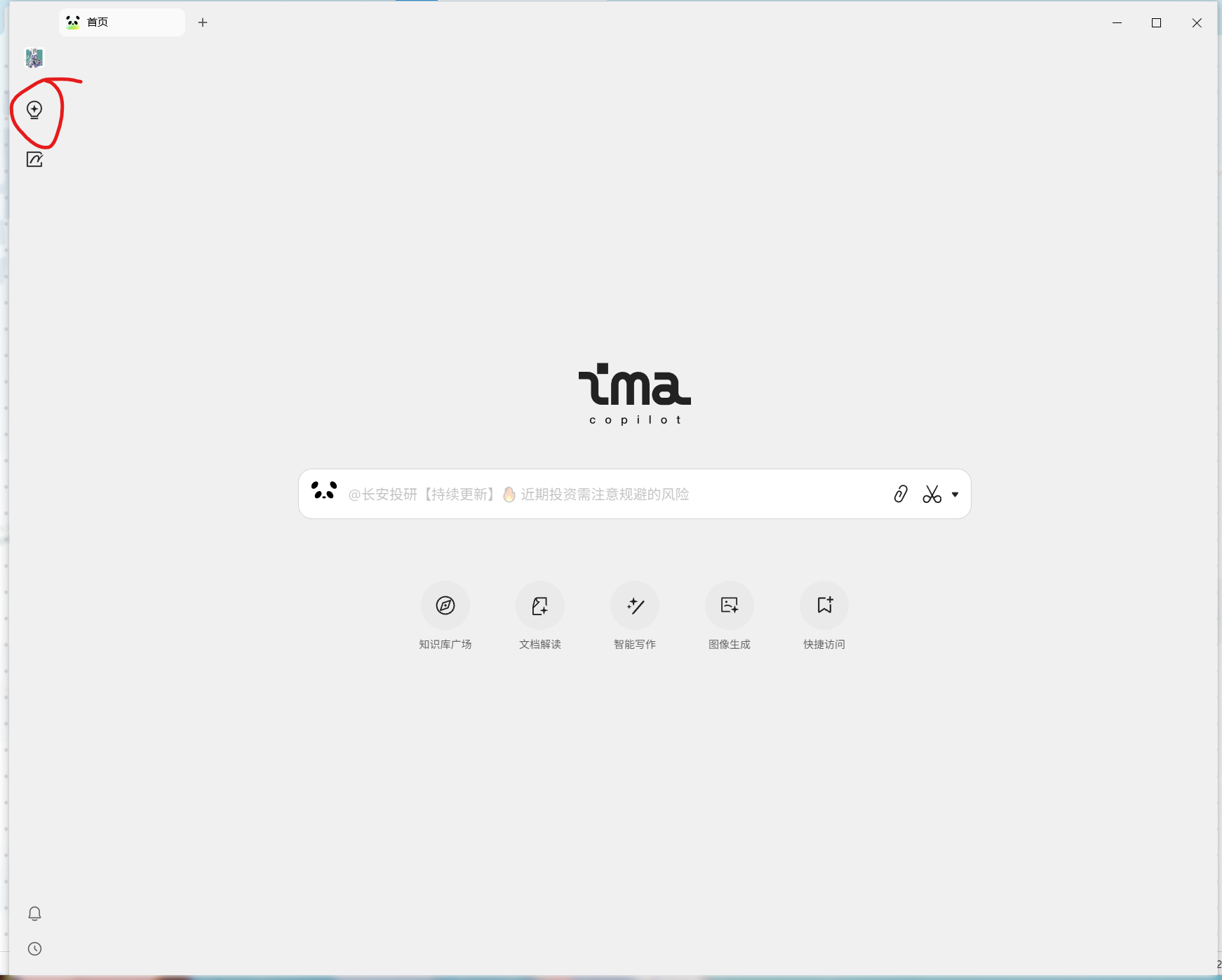

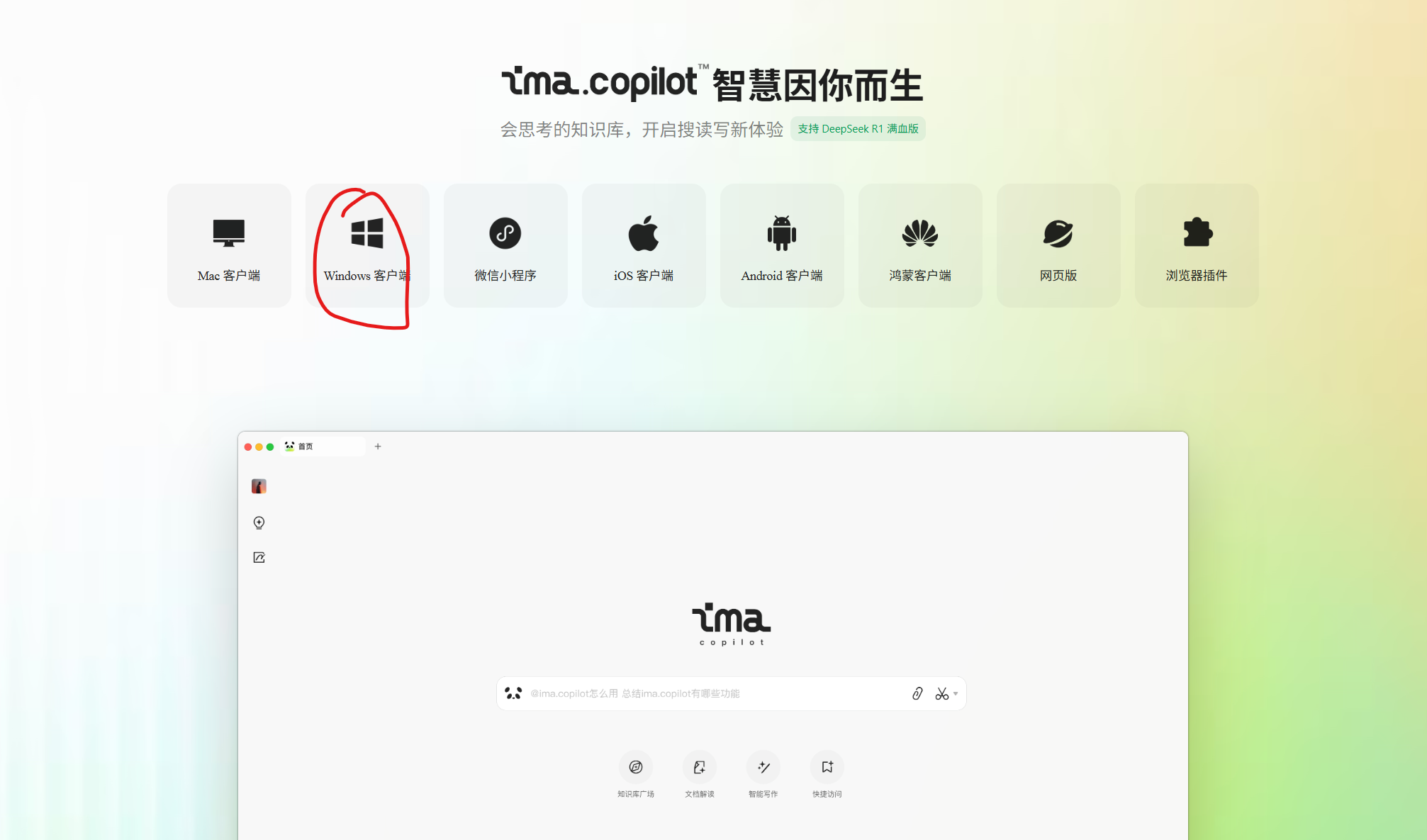

- 打开 ima.copilot-腾讯AI工作台 下载软件并且安装(若有可跳)

- 注册登录账号(若有可跳)

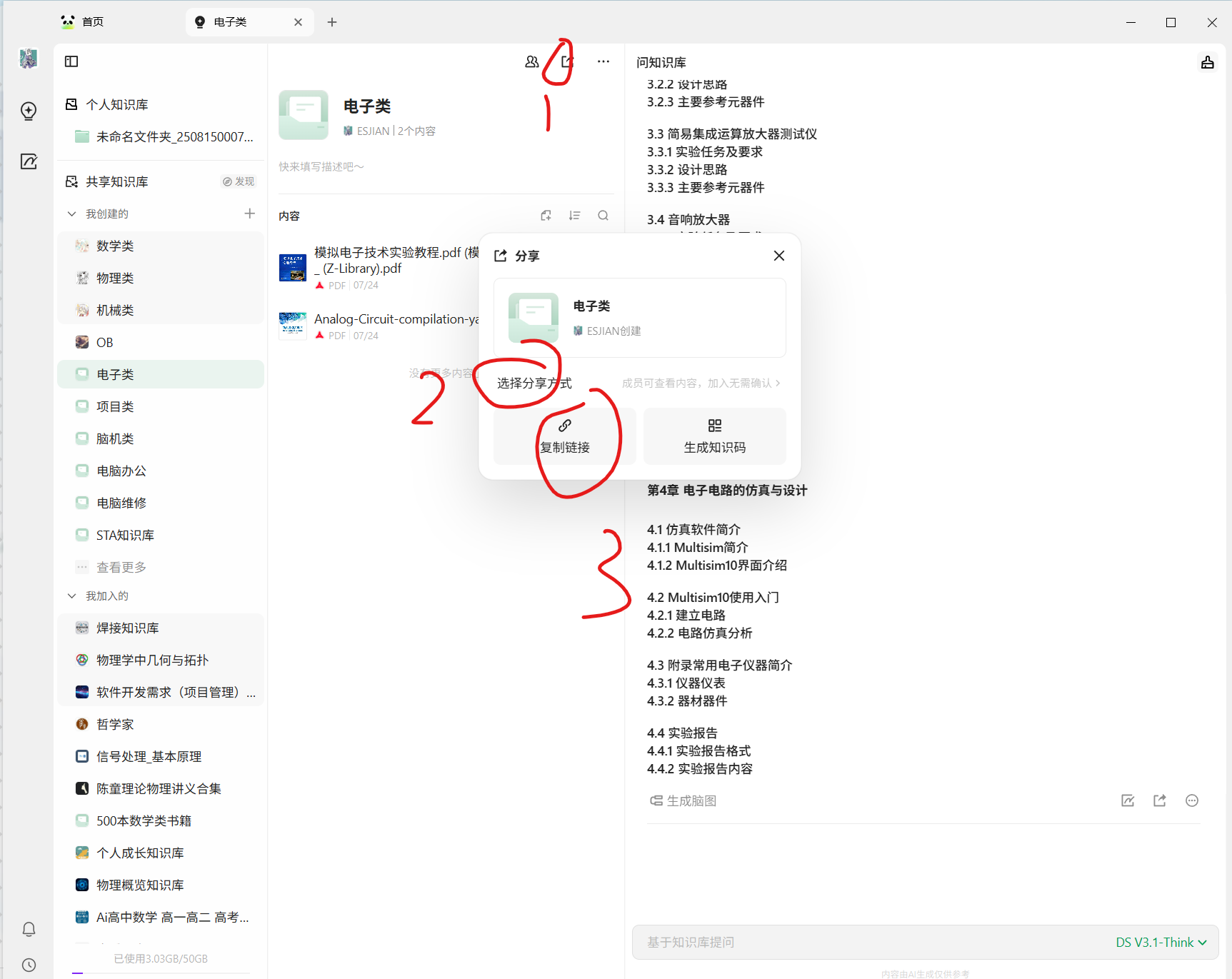

- 点击知识库图标

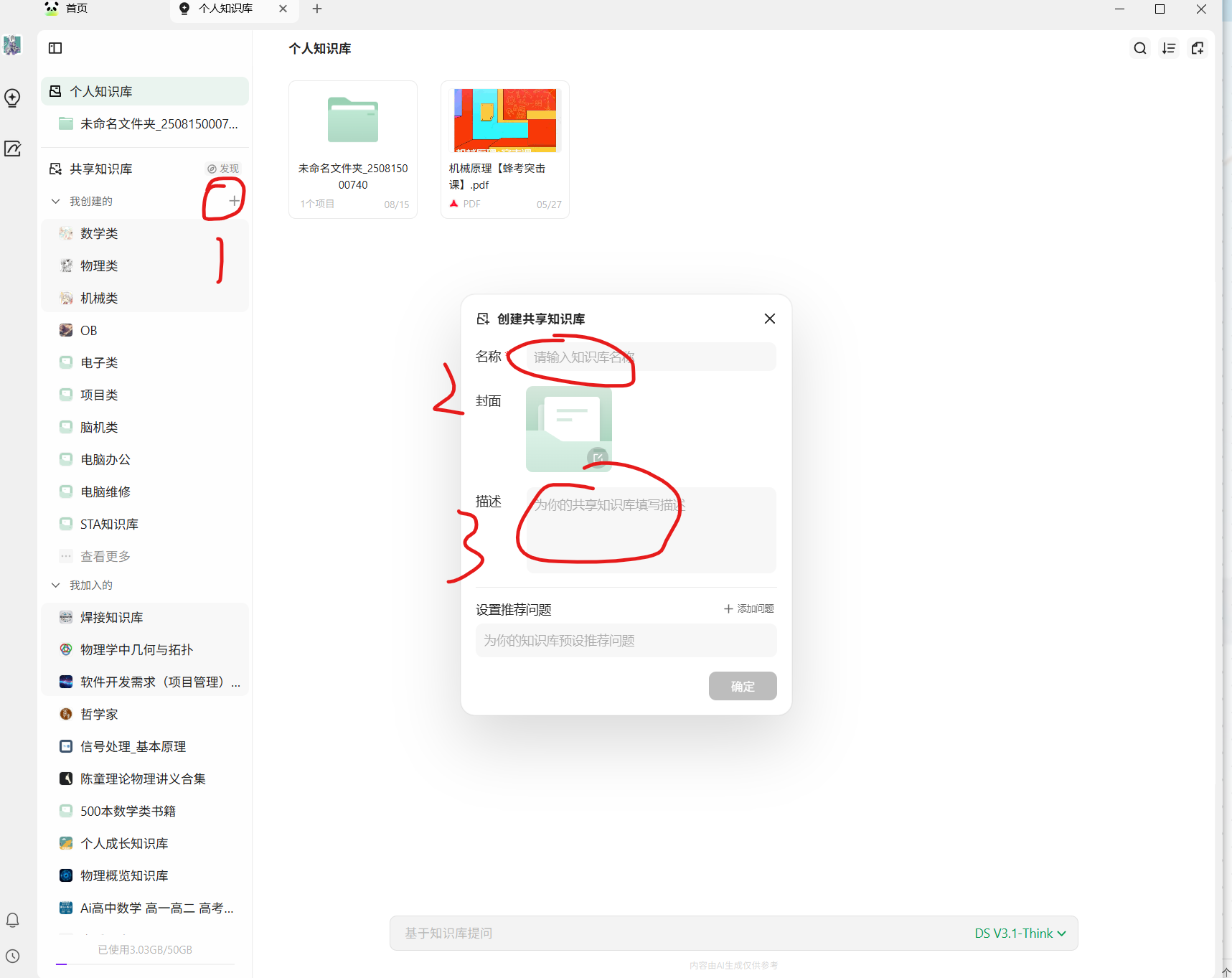

- 点击 “+”号 --> 输入名称(格式:届数+赛名+赛道)--> 输入描述

- 点击分享图标 --> 选择分享方式如下图 --> 点击“复制分享链接”

- 将分享链接分享给队员,让其加入到该知识库
注意:IMA 的知识库我就不做详细的目录管理规范了,各带队队长自己结合实际建立目录管理规范(建议:最好与本地协作项目目录保持一致,减少使用不适感)
1.1.8. 制定任务迭代工作流
注意:一定要进行交叉检查,检查要写检查手册,类似如下我之前打比赛所写的参考手册那样
(1)Word 迭代工作流
注意:不要使用 WPS 改 WORD ,统一使用 Office Word 进行修改,WPS 修改的内容有些时候会打不开报错!
graph TD
A[开始] --> B(Word 撰写人);
B --> C{创建 Word 初稿};
C --> D[保存至 WORD迭代: 项目简称 阶段 0修.docx];
D --> E(Word 检查人);
E --> F{使用 Office Word 打开 项目简称 阶段 0修.docx};
F --> G[直接在文件中添加批注];
G --> H(将带有批注的 0修 文件发回撰写人);
H --> I(Word 撰写人);
I --> J{使用 Office Word 打开 带有批注的 0修 文件};
J --> K[根据批注修改文档内容];
K --> L[标记/删除已处理批注];
L --> M[保存至 WORD迭代: 项目简称 阶段 1修.docx];
M --> N{文档是否最终定稿?};
N -- 否 --> E;
N -- 是 --> O[保存最终版至 WORD提交 目录];
O --> P[命名: 阶段+提交文件名.docx];
P --> Q(结束);
style C fill:#f9f,stroke:#333,stroke-width:2px
style G fill:#f9f,stroke:#333,stroke-width:2px
style K fill:#f9f,stroke:#333,stroke-width:2px
style L fill:#f9f,stroke:#333,stroke-width:2px
style O fill:#f9f,stroke:#333,stroke-width:2px
Word 迭代工作流详细步骤:
初始撰写 (Word 撰写人)
- 职责:Word 撰写人。
- 操作:根据老师指示和比赛要求,使用 Microsoft Office Word 创建文档初稿。
- 文件处理:将文件保存至本地协作项目目录中的
WORD迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 0修.docx
(例如:海浪监测 省赛 0修.docx
)。这里的“阶段”可以是“初稿”、“省赛”、“国赛”等。
第一轮批注与反馈 (Word 检查人)
- 职责:Word 检查人。
- 操作:获取撰写人提交的
项目简称 阶段 0修.docx
。
- 工具:使用 Microsoft Office Word 打开文档。
- 反馈方式:全程使用 Word 的“批注”功能 对文档内容、格式、逻辑、错别字等进行详细反馈。在此阶段,检查人不得直接修改文档内容。
- 文件处理:完成批注后,不另存为新文件。将带有批注的
项目简称 阶段 0修.docx
文件直接发回给撰写人。
第一轮修订 (Word 撰写人)
- 职责:Word 撰写人。
- 操作:获取检查人批注后的带有批注的
项目简称 阶段 0修.docx
文件。
- 工具:使用 Microsoft Office Word 打开文档。
- 修订方式:逐一阅读并理解所有批注。根据批注内容对文档进行修改。每完成一个批注的修改,请在 Word 中将该批注标记为“已解决”或删除。
- 文件处理:修改完成后,将文件另存为新版本至
WORD迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 1修.docx
(例如:海浪监测 省赛 1修.docx
)。修订次数递增。
第二轮批注与反馈 (Word 检查人 / 队长)
- 职责:Word 检查人(或队长)。
- 操作:获取撰写人修订后的
项目简称 阶段 1修.docx
。
- 工具:使用 Microsoft Office Word 打开文档,检查上一轮批注是否已妥善处理,并进行新的全面审阅。
- 反馈方式:如有新的问题或需要进一步修改的地方,继续使用 Word 的“批注”功能 进行反馈。
- 文件处理:完成批注后,不另存为新文件。将带有批注的
项目简称 阶段 1修.docx
文件直接发回给撰写人。
迭代与完善
- 操作:重复步骤 3 和 4,直到文档内容达到最终要求,所有批注均已处理完毕。
- 原则:每次撰写人完成修订并生成新版本时,都应生成新的文件版本,严格遵循“一修一文件”原则,确保版本清晰可追溯。
最终定稿与提交
- 职责:队长或指定负责人。
- 操作:当文档最终确定无误后,将最终版本保存至
WORD提交
目录。
- 命名规范:建议命名为
阶段+提交文件名.docx
(例如:省赛提交_海浪监测_Word_最终版.docx
)。
- 额外步骤:如果比赛要求提交 PDF 版本,请在 Office Word 中将最终版 Word 文档导出为 PDF,并保存至
PDF提交
目录。
重要注意事项:
- 统一工具: 团队所有成员必须统一使用 Microsoft Office Word 进行文档的撰写、批注和修改。严禁使用 WPS Office,以避免兼容性问题和潜在的错误。
- 文件命名: 严格遵循建议的文件命名规范,这是实现“一修一文件”原则的关键,确保版本清晰可追溯。
- 备份: 定期对
WORD迭代
目录进行备份,可参考 [[如何设置资源服务器对特定文件夹的备份]] 一文设定服务器对特定目录进行定期备份,以防文件丢失。
- 检查手册: 建议 Word 检查人根据比赛要求和往届经验,制定一份详细的 Word 检查手册,以提高批注的效率和质量,确保检查的全面性。
(2)PPT 迭代工作流
注意:不要使用 WPS 改 PPT ,统一使用 Office PowerPoint 进行修改,WPS 修改的内容有些时候会打不开报错!
graph TD
A[开始] --> B(PPT 撰写人);
B --> C{创建 PPT 初稿};
C --> D[保存至 PPT迭代: 项目简称 阶段 0修.pptx];
D --> E(PPT 检查人);
E --> F{使用 Office PowerPoint 打开 项目简称 阶段 0修.pptx};
F --> G[直接在文件中添加批注];
G --> H(将带有批注的 0修 文件发回撰写人);
H --> I(PPT 撰写人);
I --> J{使用 Office PowerPoint 打开 带有批注的 0修 文件};
J --> K[根据批注修改演示文稿内容];
K --> L[标记/删除已处理批注];
L --> M[保存至 PPT迭代: 项目简称 阶段 1修.pptx];
M --> N{演示文稿是否最终定稿?};
N -- 否 --> E;
N -- 是 --> O[保存最终版至 PPT提交 目录];
O --> P[命名: 阶段+提交文件名.pptx];
P --> Q(结束);
style C fill:#f9f,stroke:#333,stroke-width:2px
style G fill:#f9f,stroke:#333,stroke-width:2px
style K fill:#f9f,stroke:#333,stroke-width:2px
style L fill:#f9f,stroke:#333,stroke-width:2px
style O fill:#f9f,stroke:#333,stroke-width:2px
PPT 迭代工作流详细步骤:
初始撰写 (PPT 撰写人)
- 职责:PPT 撰写人。
- 操作:根据老师指示和 Word 内容,使用 Microsoft Office PowerPoint 创建演示文稿初稿。
- 文件处理:将文件保存至本地协作项目目录中的
PPT迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 0修.pptx
(例如:海浪监测 省赛 0修.pptx
)。这里的“阶段”可以是“初稿”、“省赛”、“国赛”等。
第一轮批注与反馈 (PPT 检查人)
- 职责:PPT 检查人。
- 操作:获取撰写人提交的
项目简称 阶段 0修.pptx
。
- 工具:使用 Microsoft Office PowerPoint 打开演示文稿。
- 反馈方式:全程使用 PowerPoint 的“批注”功能 对演示文稿内容、排版、逻辑、视觉效果等进行详细反馈。在此阶段,检查人不得直接修改演示文稿内容。
- 文件处理:完成批注后,不另存为新文件。将带有批注的
项目简称 阶段 0修.pptx
文件直接发回给撰写人。
第一轮修订 (PPT 撰写人)
- 职责:PPT 撰写人。
- 操作:获取检查人批注后的带有批注的
项目简称 阶段 0修.pptx
文件。
- 工具:使用 Microsoft Office PowerPoint 打开演示文稿。
- 修订方式:逐一阅读并理解所有批注。根据批注内容对演示文稿进行修改。每完成一个批注的修改,请在 PowerPoint 中将该批注标记为“已解决”或删除。
- 文件处理:修改完成后,将文件另存为新版本至
PPT迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 1修.pptx
(例如:海浪监测 省赛 1修.pptx
)。修订次数递增。
第二轮批注与反馈 (PPT 检查人 / 队长)
- 职责:PPT 检查人(或队长)。
- 操作:获取撰写人修订后的
项目简称 阶段 1修.pptx
。
- 工具:使用 Microsoft Office PowerPoint 打开演示文稿,检查上一轮批注是否已妥善处理,并进行新的全面审阅。
- 反馈方式:如有新的问题或需要进一步修改的地方,继续使用 PowerPoint 的“批注”功能 进行反馈。
- 文件处理:完成批注后,不另存为新文件。将带有批注的
项目简称 阶段 1修.pptx
文件直接发回给撰写人。
迭代与完善
- 操作:重复步骤 3 和 4,直到演示文稿内容达到最终要求,所有批注均已处理完毕。
- 原则:每次撰写人完成修订并生成新版本时,都应生成新的文件版本,严格遵循“一修一文件”原则,确保版本清晰可追溯。
最终定稿与提交
- 职责:队长或指定负责人。
- 操作:当演示文稿最终确定无误后,将最终版本保存至
PPT提交
目录。
- 命名规范:建议命名为
阶段+提交文件名.pptx
(例如:省赛提交_海浪监测_PPT_最终版.pptx
)。
- 额外步骤:如果比赛要求提交 PDF 版本,请在 Office PowerPoint 中将最终版 PPT 演示文稿导出为 PDF,并保存至
PDF提交
目录。
重要注意事项:
- 统一工具: 团队所有成员必须统一使用 Microsoft Office PowerPoint 进行演示文稿的撰写、批注和修改。严禁使用 WPS Office,以避免兼容性问题和潜在的错误。
- 文件命名: 严格遵循建议的文件命名规范,这是实现“一修一文件”原则的关键,确保版本清晰可追溯。
- 备份: 定期对
PPT迭代
目录进行备份,可参考 [[如何设置资源服务器对特定文件夹的备份]] 一文设定服务器对特定目录进行定期备份,以防文件丢失。
- 检查手册: 建议 PPT 检查人根据比赛要求和往届经验,制定一份详细的 PPT 检查手册,以提高批注的效率和质量,确保检查的全面性。
(3)视频迭代工作流
提示:视频组的两个人一般时间比较多,可以提前进行视频素材的收集,因为根据往届观察,这一步会消耗34天时间,如果到了 DDL 去收集你压力会很大。所以尽可能提前准备。
视频的迭代与 Word/PPT 略有不同,因为视频文件本身通常不直接支持像文档那样的内置批注功能。但我们可以通过时间戳批注和版本文件管理来达到“一修一文件”和“批注反馈”的目的。
graph TD
A[开始] --> B(视频制作人);
B --> C{确定视频脚本/分镜稿};
C --> D{收集并整理视频素材};
D --> E{进行视频初剪与制作};
E --> F[导出初稿视频至 MP4迭代: 项目简称 阶段 0修.mp4];
F --> G(视频检查人);
G --> H{观看视频并记录时间戳批注};
H --> I[将批注文档/链接发回制作人];
I --> J(视频制作人);
J --> K{根据批注修改视频项目文件};
K --> L[导出新版本视频至 MP4迭代: 项目简称 阶段 1修.mp4];
L --> M{视频是否最终定稿?};
M -- 否 --> G;
M -- 是 --> N[保存最终版至 MP4提交 目录];
N --> O[命名: 阶段+提交文件名.mp4];
O --> P(结束);
style C fill:#f9f,stroke:#333,stroke-width:2px
style D fill:#f9f,stroke:#333,stroke-width:2px
style E fill:#f9f,stroke:#333,stroke-width:2px
style H fill:#f9f,stroke:#333,stroke-width:2px
style K fill:#f9f,stroke:#333,stroke-width:2px
style N fill:#f9f,stroke:#333,stroke-width:2px
视频迭代工作流详细步骤:
脚本与素材准备 (视频制作人)
- 职责:视频制作人。
- 操作:
- 根据老师指示、Word 和 PPT 内容,确定视频的脚本或分镜稿,明确视频的主题、结构、时长、关键信息点等。
- 提前收集并整理所有视频素材(包括视频片段、图片、音乐、音效、字幕文本等),并将其存放在本地协作项目目录的
比赛素材/视频库
和 图片库
中。
- 文件处理:脚本可保存为
项目简称 视频脚本 0修.docx
。
视频初剪与制作 (视频制作人)
职责:视频制作人。
操作:使用专业的视频编辑软件(如 Adobe Premiere Pro, DaVinci Resolve, Final Cut Pro 等)进行视频的初剪、编辑、配乐、字幕添加等工作。
文件处理:将视频项目文件(例如 .prproj
, .drp
等)保存至 MP4迭代
目录,并定期保存。
>注意:不要使用剪映、必剪这样的轻量剪辑工具,因为工程根本导不出来无法满足团队协作的要求
初稿导出与命名 (视频制作人)
- 职责:视频制作人。
- 操作:完成初剪后,将视频导出为可供审阅的视频文件(通常为 MP4 格式)。
- 文件处理:将导出的视频文件保存至本地协作项目目录中的
MP4迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 0修.mp4
(例如:海浪监测 省赛 0修.mp4
)。这里的“阶段”可以是“初稿”、“省赛”、“国赛”等。
批注与反馈 (视频检查人)
- 职责:视频检查人(或队长)。
- 操作:获取制作人提交的
项目简称 阶段 0修.mp4
。
- 工具:
- 使用视频播放器观看视频。
- 使用一个独立的文档(如 Word 文档、Obsidian 笔记或共享在线文档)来记录批注。
- 反馈方式:
- 务必包含时间戳:例如
[00:15-00:20] 这一段的背景音乐音量过大,请调低。
或 [01:03] 画面中的文字有错别字,应为“创新”而非“创兴”。
- 详细描述问题:包括画面、声音、字幕、节奏、逻辑、时长等方面的具体反馈。
- 在此阶段,检查人不得直接修改视频文件或项目文件。
- 文件处理:将带有时间戳批注的文档(例如
项目简称 阶段 0修 批注.docx
)或批注文档的共享链接发回给视频制作人。
修订与新版本导出 (视频制作人)
- 职责:视频制作人。
- 操作:获取检查人批注文档。
- 工具:使用视频编辑软件打开视频项目文件。
- 修订方式:逐一阅读并理解所有批注。根据批注内容对视频项目文件进行修改。每完成一个批注的修改,请在批注文档中标记为“已解决”或删除。
- 文件处理:修改完成后,将视频导出为新版本视频文件至
MP4迭代
文件夹。
- 命名规范:建议命名为
项目简称 阶段 1修.mp4
(例如:海浪监测 省赛 1修.mp4
)。修订次数递增。
迭代与完善
- 操作:重复步骤 4 和 5,直到视频内容达到最终要求,所有批注均已处理完毕。
- 原则:每次视频制作人完成修订并导出新版本时,都应生成新的视频文件版本,严格遵循“一修一文件”原则,确保版本清晰可追溯。
最终定稿与提交
- 职责:队长或指定负责人。
- 操作:当视频最终确定无误后,将最终版本保存至
MP4提交
目录。
- 命名规范:建议命名为
阶段+提交文件名.mp4
(例如:省赛提交_海浪监测_视频_最终版.mp4
)。
重要注意事项:
- 统一编辑软件: 团队内视频制作人应统一使用一套视频编辑软件,以避免项目文件兼容性问题。
- 文件命名: 严格遵循建议的文件命名规范,这是实现“一修一文件”原则的关键,确保版本清晰可追溯。
- 备份: 视频文件和项目文件通常非常大,务必定期对
MP4迭代
目录以及原始素材进行备份,可参考 [[如何设置资源服务器对特定文件夹的备份]] 一文设定服务器对特定目录进行定期备份,以防文件丢失。
- 批注清晰: 视频检查人提供的批注必须清晰、具体,并带有准确的时间戳,以便制作人快速定位问题。
- 检查手册: 建议视频检查人根据比赛要求(如时长限制、文件大小、分辨率、内容合规性等)和往届经验,制定一份详细的视频检查手册,以提高批注的效率和质量,确保检查的全面性。
- 素材管理: 视频素材的提前收集和良好管理至关重要,可以大大提高制作效率。
